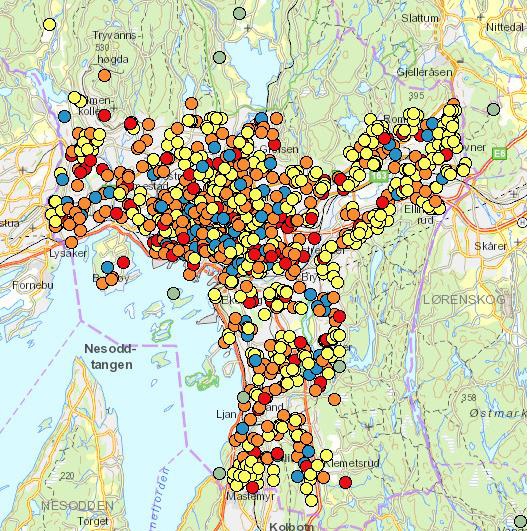

ILLUSTRASJON: Utsnitt fra Telenors interne planleggingssystem som viser hvor IPVPN skal leveres.
I dag har det vært installasjon av de sentrale nodene, som er hovedforbindelsen mellom IPVPN og datahallene. Her går det med andre ord en patch-kabel mellom leverandørens utstyr og vårt utstyr som kanskje er kommunens viktigste i fremtiden. Denne skal bære inntil 100 Gbit/s trafikk mellom nettet Telenor leverer og datasenteret. Denne tilknytningen er selvfølgelig redundant, både i kapasitet og geografi.
Det ryktes også at Kvernerdalen barnehage er den første lokasjonen som har fått installert IPVPN-linje og utstyr. Jeg sier rykte, for dette er så ferskt at jeg foreløpig ikke har fått installasjonsbekreftelse fra Telenor. Foreløpig er ingen trafikk lagt over fra OKMAN til IPVPN, men det vil skje nå fremover i forbindelse med piloten.
Jeg skal alliere meg med informasjonsmenneskene her på huset, og se om vi ikke får laget en nyhetsartikkel eller to om disse innledende installasjonene.
Som vanlig i store implementeringsprosjekter er det mye å ta tak i innledningsvis. Noen kaller det fødselssmerter eller barnesykdommer. Vi må fortsette å be dere spre så mye informasjon dere er i stand til lokalt, slik at vi i noen grad klarer å kompensere for det som ikke er helt perfekt enda.
Vi har registrert at Telenor sender utstyret ut i forkant av installasjon. Det er ikke helt slik vi hadde forestilt oss det, for vi har nemlig ikke noe ansvar for utstyret før det er montert hos oss. Vi får likevel gjøre det beste ut av det og ta i mot utstyret når det ankommer. Så fortsetter vi diskusjonen med Telenor om det kan løses på andre måter. På SMS med leveringsbekreftelse som sendes lokal kontaktperson forekommer ordet "Nordic connect" som er Telenors interne produktnavn på IPVPN-tjenesten. Det har allerede skapt forvirring lokalt.
Vi har også noe nytt å melde fra entreprenørene. Disse driver med utbygging, som ikke må forveksles med installasjon. Utbygging er å få frem fiberen. Installasjon er å montere og teste utstyret.
Den ene entreprenøren kunne fortelle at han ved en tilfeldighet ble gjort oppmerksom på et kommende graverestriksjonsområde i området Lambertseter (sperring i 2 år pga asfaltering). Entreprenøren var snarrådig og iverksatte tiltak som fikk rør på plass nå før graverestriksjonene trer i kraft. Dette sier litt om de problemene entreprenørene (Telenor) kan risikere å støte på underveis i prosessen. Det er etablert dialog mellom Telenor og BYM for å avdekke flere slike potensielle konflikter. Det skjer nemlig mye i byen for tiden.
Ellers er det planer om oppstart graving rundt Kastellet og noen områder på Østensjø om ikke så alt for lang tid. Den mest konkrete tidsfastsatte gravingen vi har informasjon om er i området Etterstad/Vålerenga, som er planlagt med oppstart kommende uke.
