IPVPN-status 4.11.2016

"The proof of the pudding is the eating" er det noe som heter. Fritt og kreativt oversatt, og kanskje litt mer i vår kontekst, betyr dette noe sånt som "beviset på fiberen er gravingen".

Jeg har vært en liten tur ute i novemberkulden for å inspisere noen anlegg. Anlegg er terminologien entreprenørene bruker der de holder på med gravearbeider.


MANGE SMÅ RØR I STEDET FOR ETT STORT.

Det er tre typer hovedarbeider som foregår utvendig. Det er selve grøftegravingen, nedsetting av trekkekummer, og legging av rør.

I gamle dager ble det lagt ned rør med store dimensjoner. I dag benyttes heller mange små rør. Årsaken til dette er hvordan man nå velger å "trekke" fiberen i disse rørene. Det er nemlig misvisende å kalle det for å trekke, for i prinsippet er det det motsatte som skjer. Man blåser fiberen gjennom rørene med trykkluft. Denne metoden er både raskere og mer skånsom enn tradisjonell trekking.

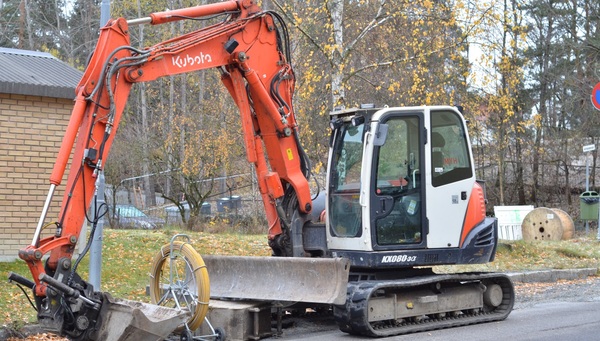

«VÅR» GRAVEMASKIN I OMRÅDET MARBORBERGET.

Det er stort sett 6x10 mm rør og 40mm rør som benyttes. Mellom trekkekummene legges det typisk minst 3 x 40 mm og 2x6x10 mm rør. Det gir mulighet til et stort antall fiberforbindelser i ettertid, spesielt når vi vet at en enkelt fiberkabel kan inneholde typisk 96 til 1000 enkeltfiber. Tror ikke sistnevnte blir så mye brukt av Telenor, men vi har sett det blant annet i Stockholm. Det er nesten litt skummelt å tenke på hva slags samlet overføringskapasitet dette vil kunne gi i fremtiden.

Enkelte steder kan det oppleves at gravingen stanser ved tomtegrensen. Dette kan skyldes at det kreves forskjellige tillatelser til å grave på offentlig grunn (eller andre grunneieres tomter), og den aktuelle tomten våre bygg befinner seg. Da kan det typisk stikke noen gule trekkerør opp av bakken, slik som vist på bildet nedenfor. Det som gjenstår her er såkalt stikkledning inn til bygningen, som kommer på plass senere. Bildet er fra Nordseter barnehage.


RØRANLEGG AVSLUTTET VED TOMTEGRENSEN (NORDSETER BARNEHAGE).

Avslutningsvis på denne lille statusrapporten fra IPVPN-prosjektet, så er det noen ytterligere få pilotlokasjoner som nå har fått utstyret i hus, og hvor alt er koblet ferdig og er klart til omlegging. Det gjenstår noe arbeid på den ene sentrale datahallen, og så langt er ingen trafikk lagt over fra OKMAN til IPVPN.

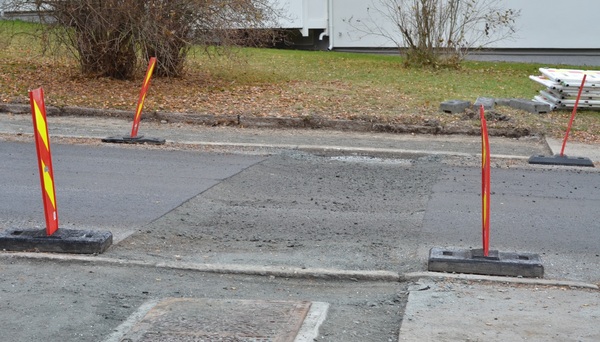

GRAVING OVER VEI, OG NEDSETTING AV TREKKEKUM.

Jeg kan ikke love at det kommer en slik oppdatering hver uke. Foreløpig virker det som disse små informasjonsdryppene fra prosjektet blir vel mottatt, så vi skal forsøke å opprettholde "tradisjonen".
